冠领律师代理甘肃兰州建设工程合同纠纷案两审皆胜

2024-12-02 10:47:25    文章来源:北京冠领律师事务所 字体: [ ]

在兰州那片广袤无垠的土地上,建筑工程的热潮如汹涌的黄河浪涛,一波接着一波。2021年9月,乾宇公司因鸿丰公司施工质量不佳、进度滞后,停止项目合作。随后,乾宇公司委托北京冠领律师事务所律师起诉,要求对方赔偿相应损失。冠领律师接案后全力奔走,经审理,法院于2024年4月作出判决:鸿丰公司赔偿乾宇公司18.83万元。

2021年7月,乾宇公司满怀着对“工程建设项目”的期待,与鸿丰公司签订了价值1018万元的《建设项目工程承包合同》,计划8月1日开工,11月30日竣工。然而,鸿丰公司在施工中状况频出。

冠领律师代理甘肃兰州建设工程合同纠纷案两审皆胜

乾宇公司的施工现场负责人张沛发现,鸿丰公司施工管理人员时常离岗,施工现场混乱无序。更为关键的是,鸿丰公司建筑材料短缺、施工设备迟迟不能到位,这使得工程进度如蜗牛爬行般缓慢,严重滞后于既定计划。张沛的眉头紧紧皱成了一个“川”字,“这样下去,项目何时才能完工?”

2021年9月8日,张沛发出停工整改通知,可鸿丰公司毫无作为,乾宇公司果断发出解除合同通知书,并向其指出:“合同中明确约定,若工程质量不过关,在14天内未采取有效补救措施也未提出异议,甲方可解除合同”。鸿丰公司虽回函反对却也无言辩驳,此后,双方陷入僵局,直至2022年5月,鸿丰公司才正式撤场。

2022年5月,乾宇公司与鸿丰公司再次碰面,对已完成工程量进行核对并签署确认单。然而,在确认过程中,他们发现土方回填质量不合格,这一问题又给本就复杂的纠纷增添了新的变数。鸿丰公司承诺15日内返工修复,言辞恳切,但最终却未能兑现承诺。无奈之下,乾宇公司只能寻求第三方维修,为此多花费了57万元。

面对巨大损失,乾宇公司决定诉诸法律,遂找到北京冠领律师事务所求助,赵耀茹律师和张连珠律师接受律所指派代理此案。

冠领两位律师接案后,迅速展开行动。一方面,深入研究案件细节,仔细剖析《建设项目工程承包合同》条款,确定核心争议。另一方面,积极收集证据,多次亲赴施工现场勘查,记录工程状况并重点关注质量问题区域,收集直观证据。

冠领律师代理甘肃兰州建设工程合同纠纷案两审皆胜

同时,律师深知,在建设工程合同纠纷案件中,专业的鉴定意见对于案件的胜负具有关键作用。故协助乾宇公司与第三方专业机构合作,对工程量造价、工程质量及相关损失进行鉴定,为后续的庭辩工作提供有力的科学依据。证据准备就绪,律师代理乾宇公司向法院提起诉讼。

庭审现场,律师指出:鸿丰公司在合同履行过程中,施工管理严重失职,导致施工现场混乱不堪,工程进度滞后,且在出现质量问题后未能履行修复承诺,给乾宇公司造成极大的经济损失。根据《民法典》第566条规定,鸿丰公司作为违约方理应承担相应的违约责任。

接着,律师通过现场照片、文件资料及鉴定报告等证据展示,直观呈现鸿丰公司违约事实与乾宇公司的损失。经鉴定,损失为67.2万元。

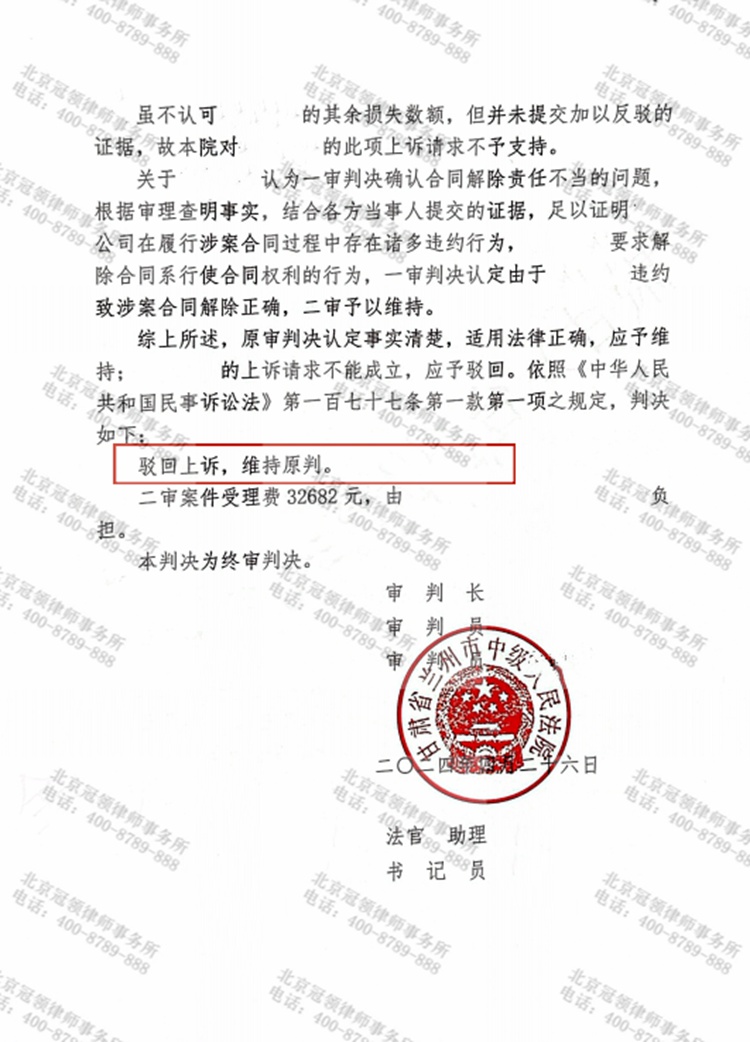

法院综合考量后判决,采纳了冠领律师的部分代理意见。法院认为,鸿丰公司已完成部分施工,乾宇公司应支付48.37万元工程款,鸿丰公司需赔偿乾宇公司损失,相抵后鸿丰公司还应赔偿18.83万元。鸿丰公司不服上诉,被二审法院驳回。

至此,这场工程建设合同纠纷终于落下帷幕。法庭上,乾宇公司的代表们脸上露出欣慰的笑容,他们知道这场胜利来之不易。

(文中均为化名)
